Масштабный проект
05 декабря 2025

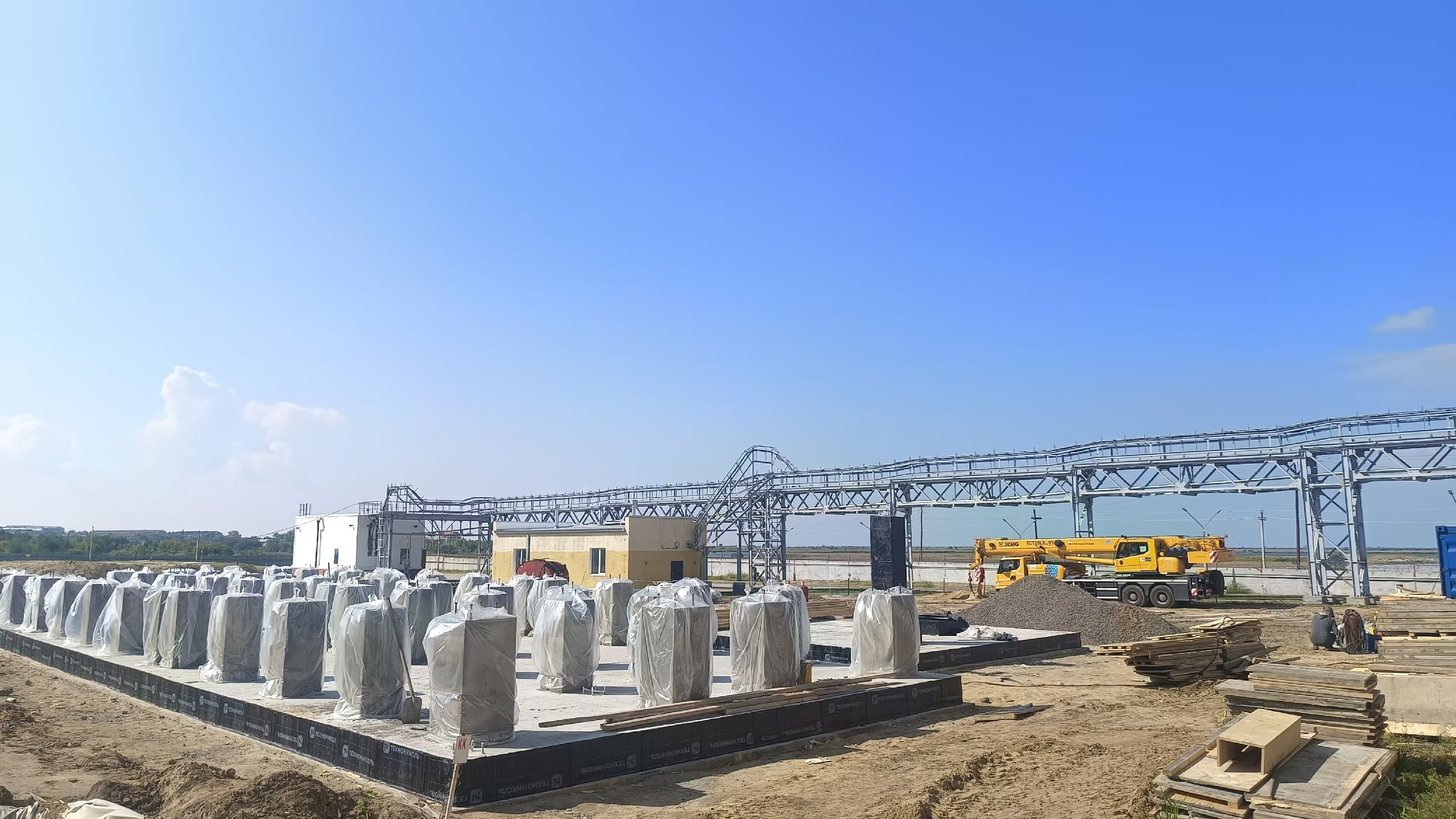

За охлаждение конденсата на ТЭЦ АО «Кучукчульфат» будет отвечать современная, вентиляторная, 5-секционная градирня, мощностью 2,5 тысячи кубометров воды в час, а также новая насосная станция. Строительство объекта идет полным ходом. Уже проведены необходимые земельные и демонтажные работы, залит фундамент. Сейчас приступили к монтажу металлических конструкций эстакады под трубопроводы.
«Аналогов такой градирни, которую мы сейчас строим у нас в регионе нет – ближайшую находил в Челябинской области, - рассказывает главный инженер цеха №5 Юрий Коваленко. – Это, действительно, масштабный проект, реализация которого значительно повысит эффективность работы турбогенераторов ТЭЦ. Существующая сегодня на предприятии градирня, уже отработала свой срок эксплуатации, устарела морально и физически и не справляется со своей функцией - с требуемым температурным режимом и необходимым количеством оборотной воды». Именно это послужило поводом для строительства нового объекта.
Проект дорогостоящий – порядка 400 млн. рублей. Рассчитан на два года. Строительством и поставкой оборудования занимается московская компания ООО "Эс Энд Эй". Процесс постоянно контролируется руководством, каждый этап тщательно инспектируется и отслеживается.
Работы по реализации проекта начались весной этого года. «Перед установкой фундамента потребовалась замена грунта под проектируемым объектом, - рассказывает начальник отдела капитального строительства АО «Кучуксульфат» Алексей Половников. – Был разработан котлован на глубину порядка 4 метров для замены техногенного грунта. На данный момент фундамент под градирню и насосную станцию полностью готов. Прочный, в полном соответствии с проектом».
В настоящее время проводится устройство металлических конструкций эстакады для трубопроводов. Также на этот год запланирован монтаж сетей электроснабжения. По словам главного инженера цеха №5, продолжает поступать на завод необходимое оборудование для нового объекта. «Часть уже привезена – это, в основном, обшивка градирни», - отмечает Юрий Коваленко. Завершить строительство планируется летом 2026 года.
