Кучуксульфат завершил металлоёмкие работы на новой градирне
22 апреля 2026
На сегодняшний день команда выполнила

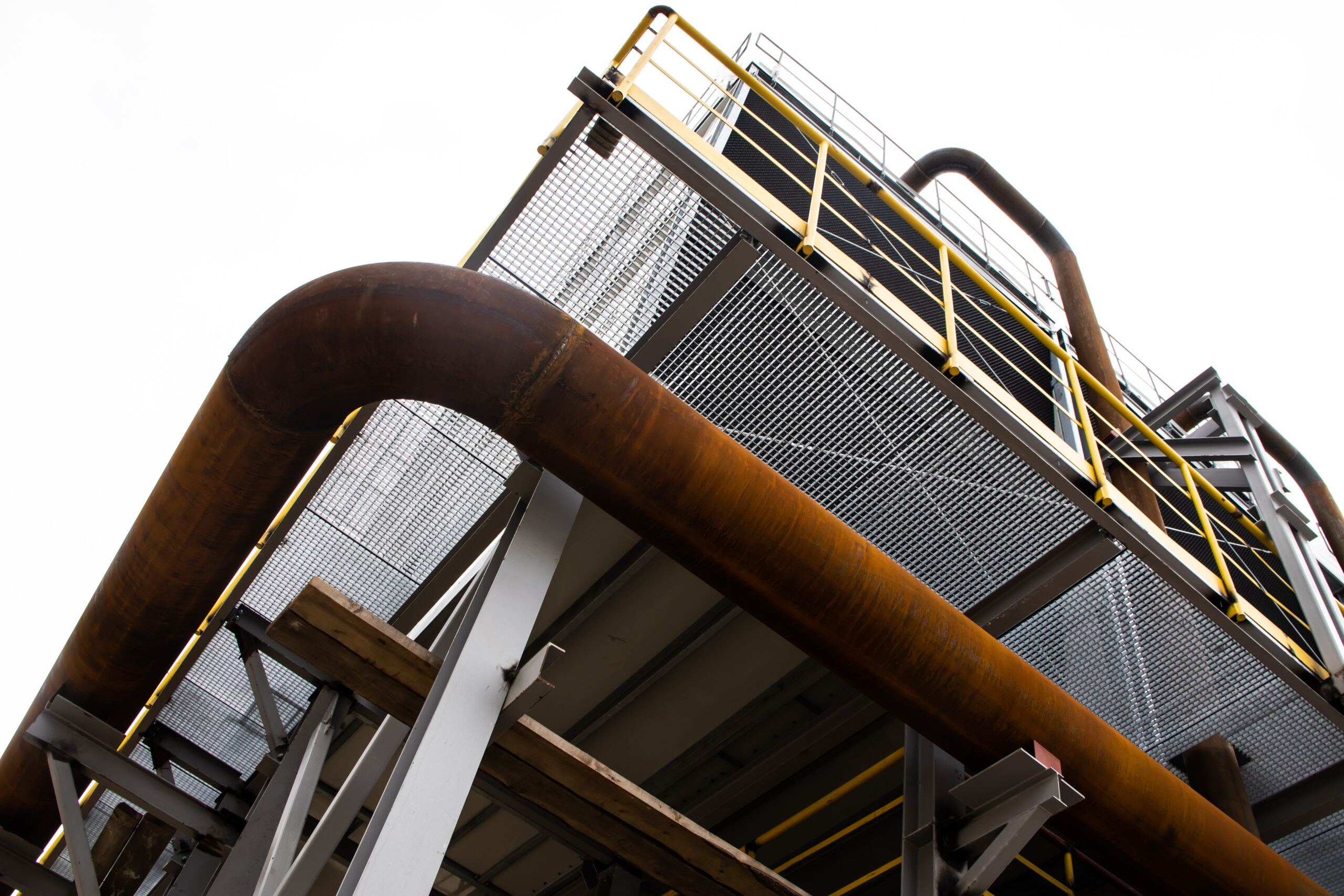

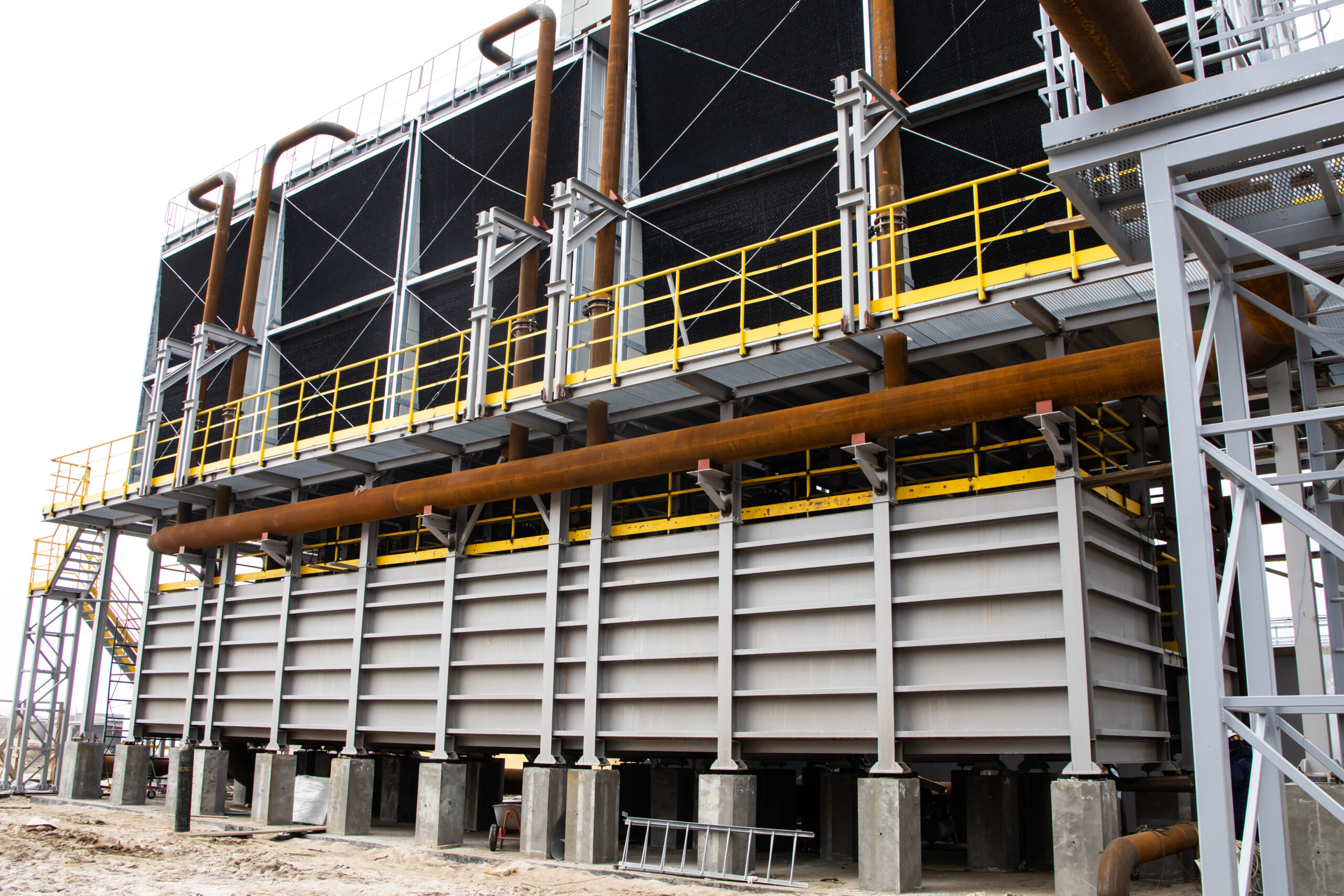

- монтаж конструкций: градирня полностью установлена в проектное положение;

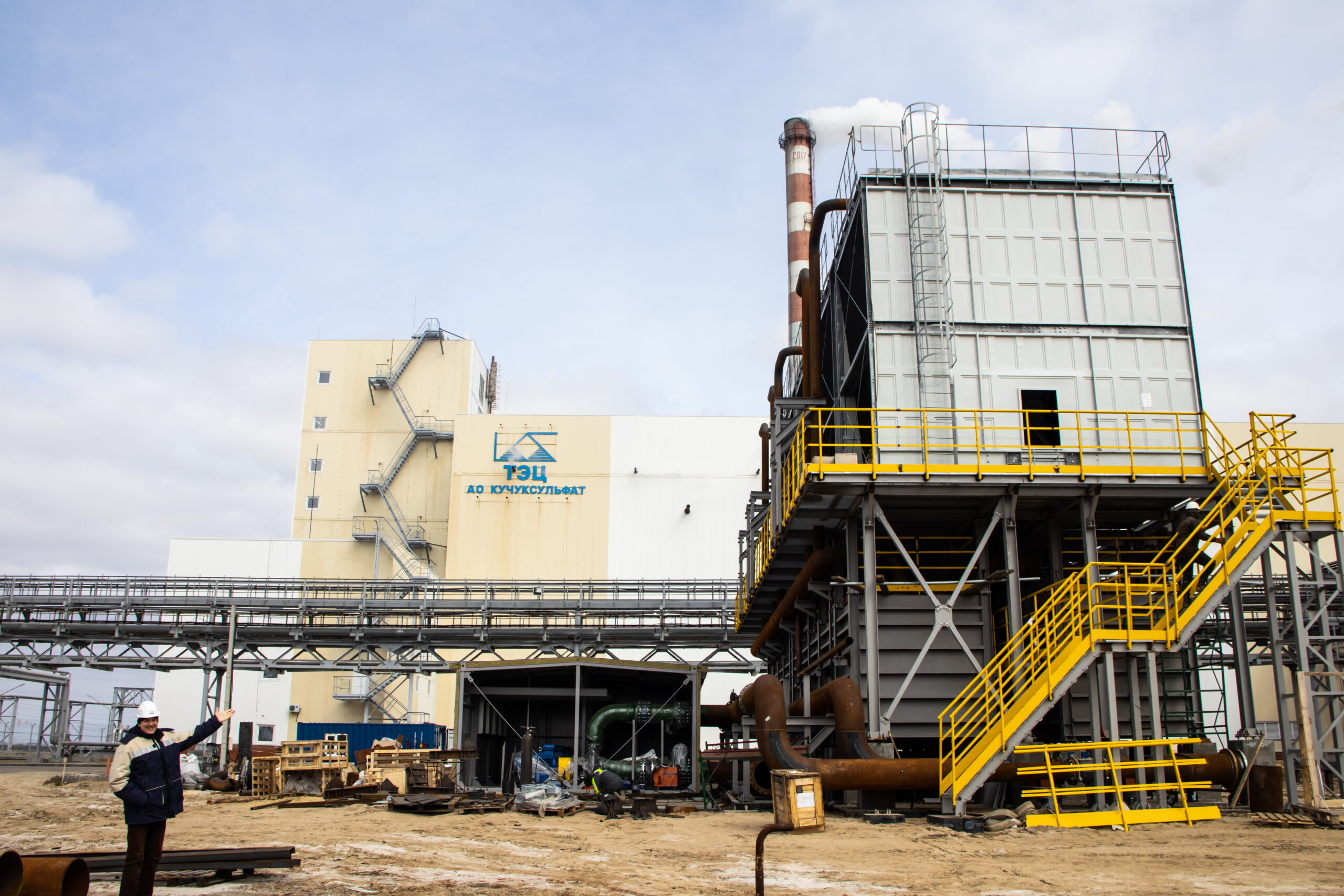

- резервуары: установлены баки запаса оборотной воды;
- инженерия: смонтированы трубопроводы и установлена запорно-регулирующая арматура;
- начался процесс сборки блочно-модульной насосной станции.

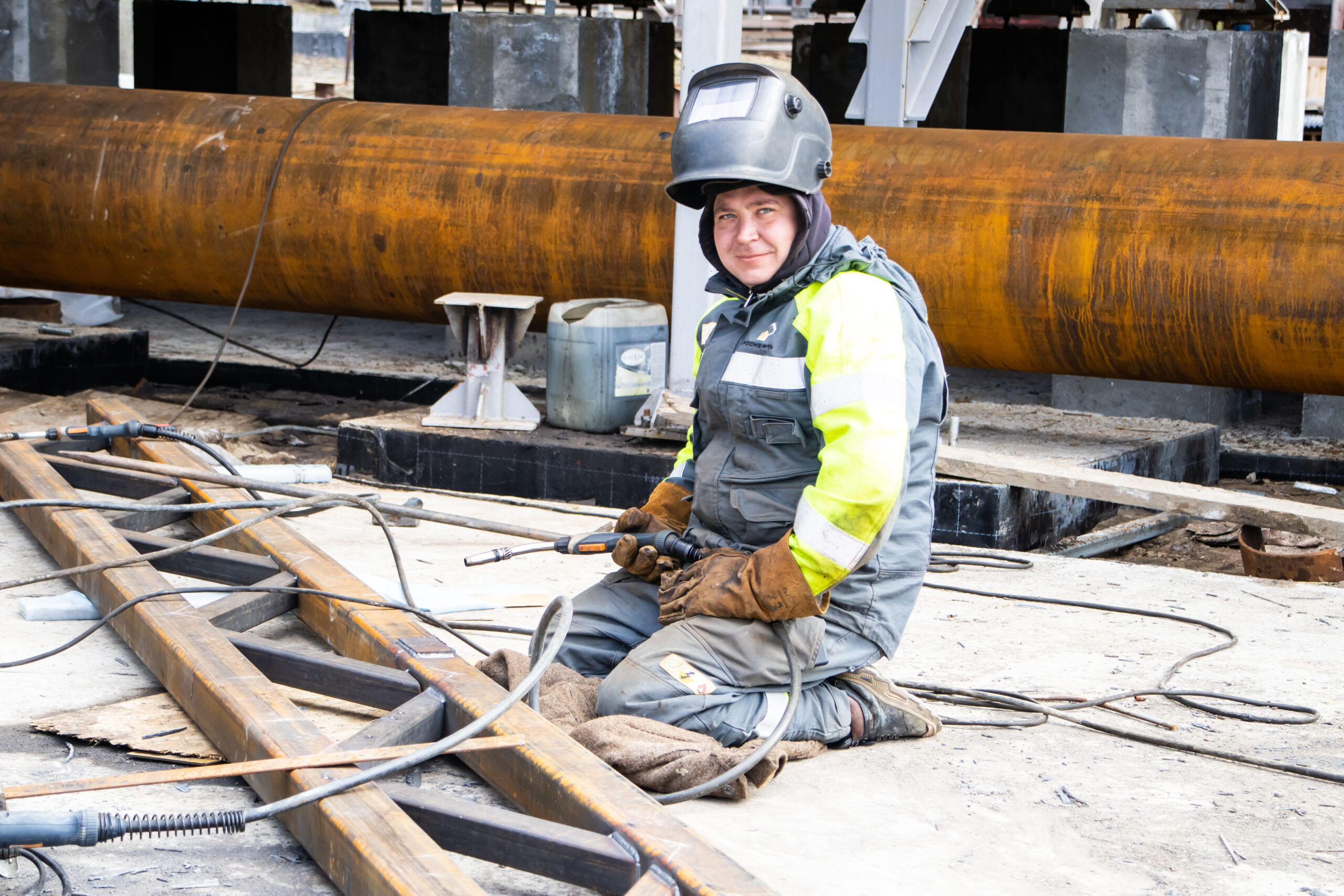

Следующий шаг – переход от «тяжелого железа» к «умным системам». Новый цикл работ -прокладка кабельных трасс и укладка силовых кабелей; монтаж контрольно-измерительных приборов и автоматики - уже стартовал.
«Проделана колоссальная работа, потребовавшая от команды максимальной концентрации и слаженности на каждом этапе», - отмечает главный инженер ТЭЦ Кучуксульфата Юрий Коваленко. По его словам, все работы идут строго в соответствии с планом. Старт пусконаладки намечен на середину июня.
